RU
Усть-Каменогорск
-9°
облачно с прояснениями ветер 2 м/с, СВ
498.34 519.72 4.85

Запуск котлов на «Риддер ТЭЦ» будет производиться поэтапно

Фото Ермека Имангазинова

15 августа 2023 16:02 565

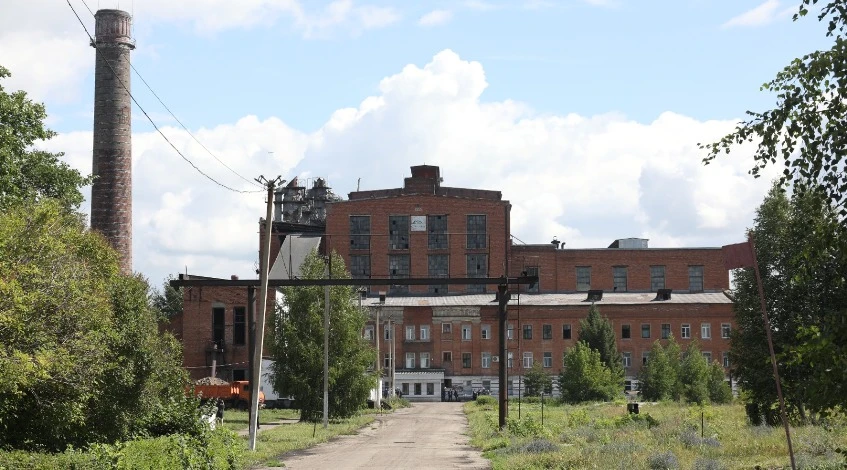

Все шесть котлов теплоэнергоцентрали города Риддера – в ремонте. Три из них будут готовы уже к концу сентября, оставшиеся – в октябре. Их планируют вводить в эксплуатацию постепенно, в соответствии с температурным режимом, и выйти на максимум уже к пику холодов.

Ход ремонтных работ на «Риддер ТЭЦ», ставшей прошедшей зимой самой обсуждаемой, – объект пристального внимания властей и жителей региона, передает Аltaynews.kz. Полномасштабная реконструкция объекта вселяет уверенность, что в грядущий отопительный сезон в квартирах жителей горняцкого города будет тепло.

К слову, сейчас, по данным городских властей, работы завершены на 49 %. Задействованы 9 предприятий, порядка 400 человек.

Так, готовность котла №1, согласно плану, составляет 65,7 %, №2 – 47,3 %, №4 – 43,6 %. Остальные три котла также отремонтированы практически наполовину. Отставаний от графика нет.

Напомним, наряду с этим в Риддере ведется реконструкция тепловых сетей. Предварительно были определены аварийные участки, за капремонт более двух километров сетей отвечают сразу две подрядные организации. На сегодняшний день работы идут к завершению.

Подпишись на наш Instagram

Смотри новости быстрее всех

Подписаться
