Стало известно, когда риддерцам ждать горячую воду (видео)
В рамках подготовки к осенне-зимнему периоду 2024-2025 года на Риддер ТЭЦ проводится масштабная программа капитальных и текущих ремонтов основного и вспомогательного оборудования, а также тепловых сетей. Эти работы являются неотъемлемой частью подготовки города к холодам и направлены на обеспечение надежной подачи тепловой энергии для населения и предприятий Риддера, передает корреспондент Аltainews.kz.
В рамках пресс-тура, организованного акиматом города Риддера совместно с Департаментом естественных монополий, стало известно, что работы по ремонту котлов на ТЭЦ ведутся полным ходом, и на каждом этапе фиксируются значительные результаты. В частности, как сообщил главный инженер Кирилл Голота, по состоянию на начало сентября 2024 года на ряде котлоагрегатов уже завершены основные ремонтные работы и начата подготовка к их пуску. Генеральным подрядчиком, ответственным за проведение всех ремонтных работ, выступает ТОО «ДимСтрой».
Также, по словам Кирилла Голоты, поставка оборудования на предприятие производится по плану и уже к 20 сентября население города будет обеспечено горячей водой.
Он также отметил, что были задержки с поставкой материалов на основное оборудование, но эта проблема решена и уже ведется монтаж.
Помимо ремонта котлов на Риддер ТЭЦ продолжается реконструкция и модернизация вспомогательных систем. Это включает работы по реконструкции операторной котлов среднего давления, где уже выполнены монтаж шкафов для третьего котла, прокладка кабеля, установка программного обеспечения и монтаж кабельных конструкций. Ведется настройка автоматизированной системы управления технологическими процессами (АСУ ТП), что является важным этапом для повышения надежности работы ТЭЦ в зимний период
По информации городского отдела ЖКХ, существенное внимание также уделяется ремонту и модернизации электросетей и распределительных устройств. На текущий момент проведен демонтаж и монтаж электрооборудования на распределительных устройствах 6 кВ и 0,4 кВ, а также силовых трансформаторов мощностью 1600 кВА. Общий прогресс выполнения работ на распределительных устройствах 6 кВ составляет 75%, что говорит о близости завершения ключевых этапов.
Кроме основных работ на станции проводятся вспомогательные задачи, включая ремонт железнодорожных путей и тепловоза. Эти мероприятия позволят обеспечить бесперебойную доставку топлива и материалов в зимний период.
На багерной насосной станции также ведутся ремонтные работы: демонтирована труба диаметром 159 мм длиной 30 метров и выполнен монтаж трубы диаметром 325 мм на участке в 10 метров.

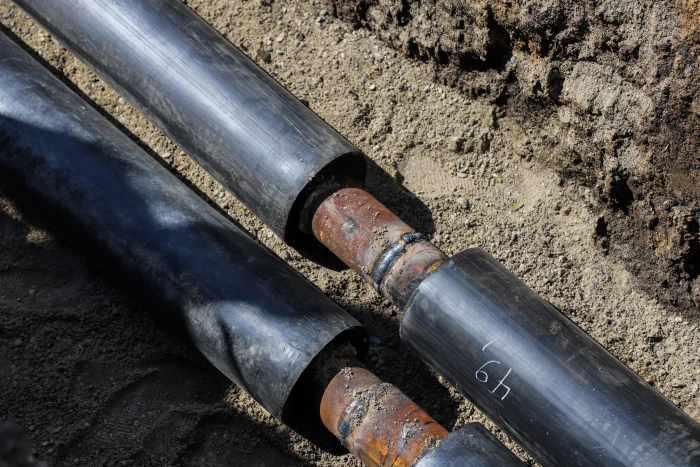

Параллельно с ремонтами на ТЭЦ выполняются работы по реконструкции тепловых сетей.
В целом, как можно заметить, на Риддер ТЭЦ подготовка к осенне-зимнему сезону 2024-2025 года идет активно. Все ключевые ремонтные работы находятся на завершающих этапах, что свидетельствует о готовности станции обеспечить надежное тепло для города в предстоящие холодные месяцы. Все эти работы находятся на особом контроле властей города и области.
Екатерина Скударнова
Фото: Нелли Петенева
Видео: автора
